Des travaux bien avancés ! Malgré de nombreux imprévus, administratifs et techniques ...

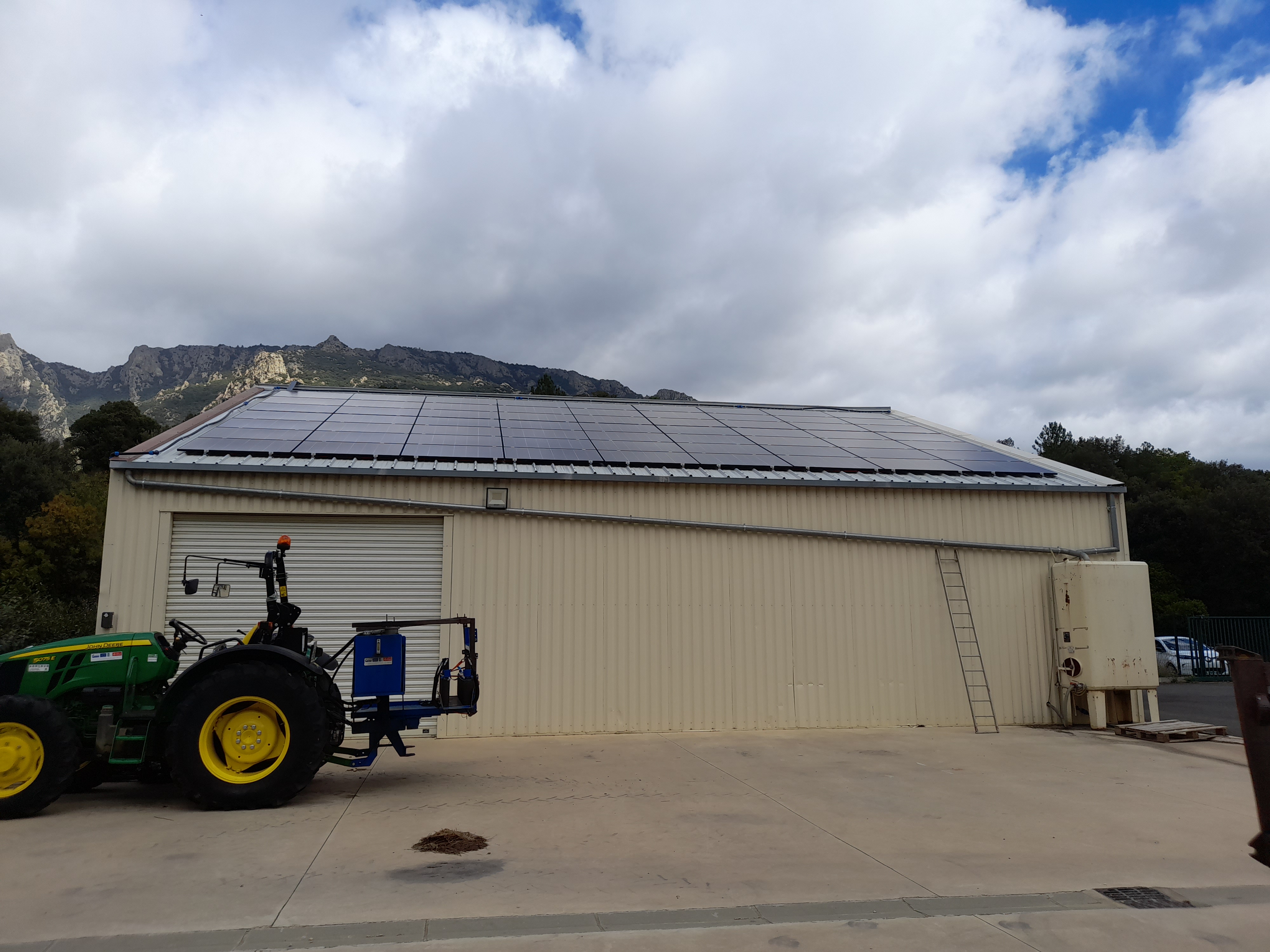

Mons la Trivalle : les travaux d'installation sont terminés (toit couvert de panneaux, bloc élec en place). Il ne reste plus que l'autorisation du consuel à obtenir (démarche en cours).

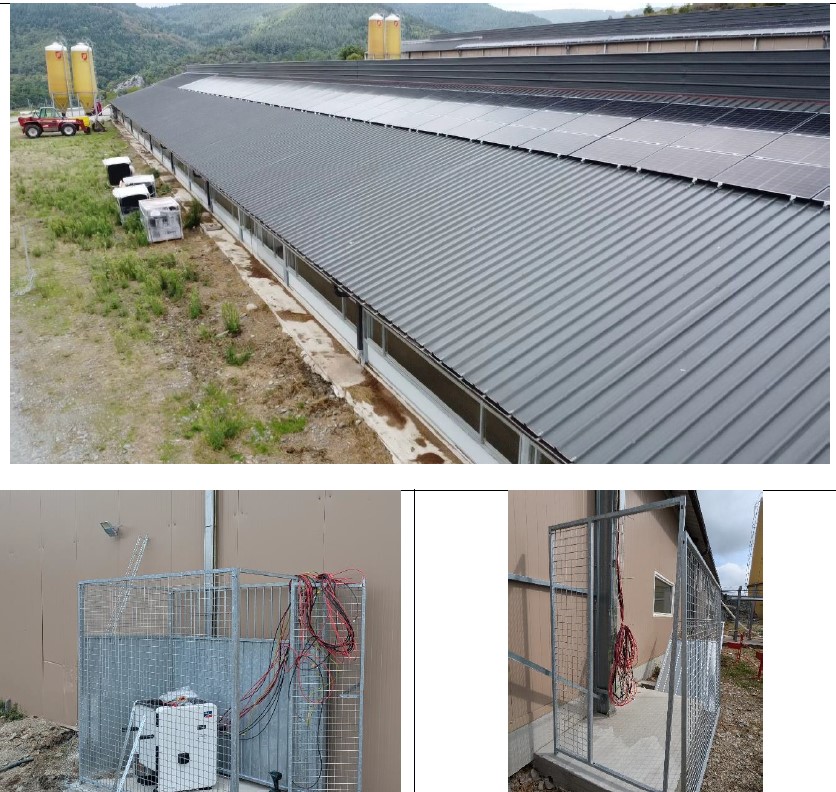

Rieussec : des contraintes techniques nous ont limité à n'installer que 100 kWc (soit 500 m2 de panneaux) sur les 2 hangars avicoles, ce qui a été fait en septembre. Mais notre persévérance a permis de trouver des solutions techniques grâce auxquelles nous espérons obtenir les validations pour monter aux 200 kWc initialement prévus. Nous attendons encore les confirmations d'ENEDIS et des assurances. La mise en service est envisagée au printemps 2025, "au pire" pour les 100kWc en place.

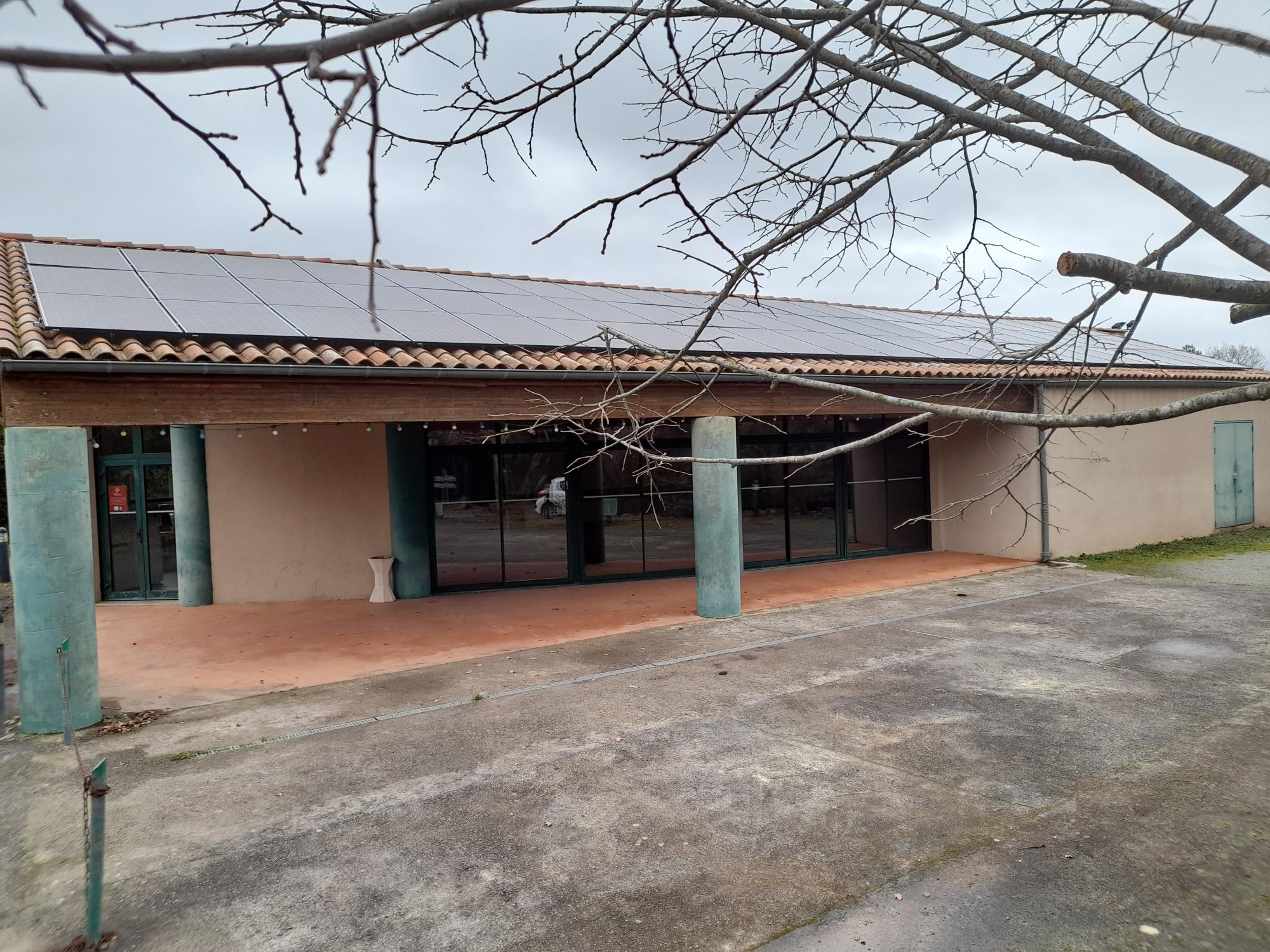

Pardailhan / Si Etienne d'Albagnan : Les 2 sites sont des établissements recevant du public. Ces 2 projets nécessitaient un avis favorable d'un bureau de contrôle, que nous n'avons obtenu que le 25 novembre 2024, après beaucoup de tracas ... Les travaux ont donc pu débuter fin janvier. La mise en service est aussi envisagée au printemps 2025.
